FFU龙骨如何搭建?

2021-11-24 浏览次数:213

洁净室吊顶龙骨系统根据洁净厂房的特点设计,具有加工简单,组装及拆卸方便,便于洁净室建成后的日常维护工作。吊顶系统模块化设计,可塑性大,既可工厂化生产,又可以现场裁切,加工施工污染大大减少,且系统强度高,可在上面行走,特别适用于高洁净区域,如电子、半导体、医药行业。
一、FFU吊顶龙骨系统有以下特点:

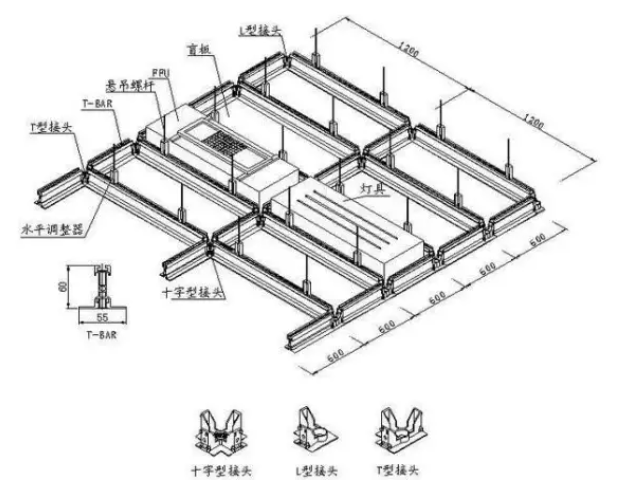

1、T-bar
(1)T形结构,干式吊顶,阳极铝材料,表面电泳处理。
(2)T-bar十字接头处可安装喷淋头,烟感器及照明灯的电线。
(3)T-bar下面可安装洁净室泪珠照明灯。
2、接头
(1)连接件包括十字接头,T形接头, 转角接头,锌合金材料制作,整个系统由螺纹紧固的连接成一个整体。
(2)镀锌全丝吊杆,带调整器可调整吊顶的高度,通过夹子和螺母连接。
(3)螺丝螺母均为镀锌材料。
3、系统可扩充性:可方便的安装高效过滤器,FFU等。
4、适用于Class1-10000以上。



二、FFU龙骨吊顶施工
1.核对基准线—核对基准标高线—吊杆预制—放样吊杆安装—吊杆安装—吊顶龙骨预制—吊顶龙骨安装—吊顶龙骨水平调整—吊顶龙骨定位—十字补强片安装—测量畸零龙骨尺寸—界面收边—吊顶龙骨压盖安装—吊顶龙骨水平调整。
2、核对基准线
(1)认真熟悉图纸,根据相关资料确认施工区域和十字基准线位置。
(2)用经纬仪和雷射水平仪核对天花基准线。
3、核对基准标高线:根据地面或高架地板确定天花的标高。
4、吊杆预制
(1)根据层高,计算出各天花高度所需吊杆的长度,然后进行切割加工。
(2)加工后符合要求的吊杆再与方型调节器等配件预组。
5、吊杆安装:放样吊杆安装完毕后,根据吊杆的位置开始大面积的吊杆安装,通过凸缘止滑螺母固定于气密吊顶龙骨上。
6、吊顶龙骨预制:龙骨预制时,保护膜不可撕除,内六角螺丝需紧固,预组面积适中即可。
7、吊顶龙骨安装:将预制好的吊顶龙骨整体吊装上吊杆预组好的T型螺丝上,方型调节器偏移十字接头中心150mm,将T型螺丝和凸缘止滑螺母锁紧。
8、吊顶龙骨水平调整:当龙骨施工一片区域后,要进行龙骨的水平调整,用雷射水平仪和接收器进行调整,水平差不得高于吊顶标高2mm,不得低于吊顶标高。
9、吊顶龙骨定位:当龙骨安装一定区域后,需进行临时定位,用重锤矫正吊顶的中心与十字基准线,偏差需在一毫米范围内。可选择柱子或土建钢构和墙为定位点。
